精细化管理与团队协作确保项目高效推进
烟印项目位于湛江市坡头区工业园,分为两期进行建设。项目总体规划包括18栋单体建筑,总建筑面积达到168379.44平方米,总计容面积为166229.74平方米,总基底面积为54380.95平方米。项目的容积率为1.36,建筑密度44.42%,绿地率为15.00%。
目前进行的是项目的一期建设,包括1#厂房和动力楼两栋建筑,地上建筑最高为3层,地上建筑高度达到18.11米,地下建筑面积为2028.60平方米。在停车设施方面,项目规划有机动车停车位共506个,其中包括6个无障碍停车位,货车位10个,以及非机动车位506个。
在土建施工阶段,我们面临了前所未有的挑战,包括工期紧张、建设单位图纸频繁修改以及对高标准和精细度的严格要求。在这样的背景下,建安公司采取了一系列精细化管理措施,以确保项目进度和质量的双重保障。
精细化管理的精髓在于对项目细节的严格把控。为此,建安公司特别调配了专业的管理团队常驻现场。公司全总,借其丰富的项目管理经验和卓越的沟通能力,负责与建设单位及各施工班组进行沟通协调,确保项目目标的一致性和明确性;工程部周经理,专注于现场施工进度的管理工作,并监督各班组之间的协调情况,为施工计划的顺利执行和质量控制提供了坚实的保障。

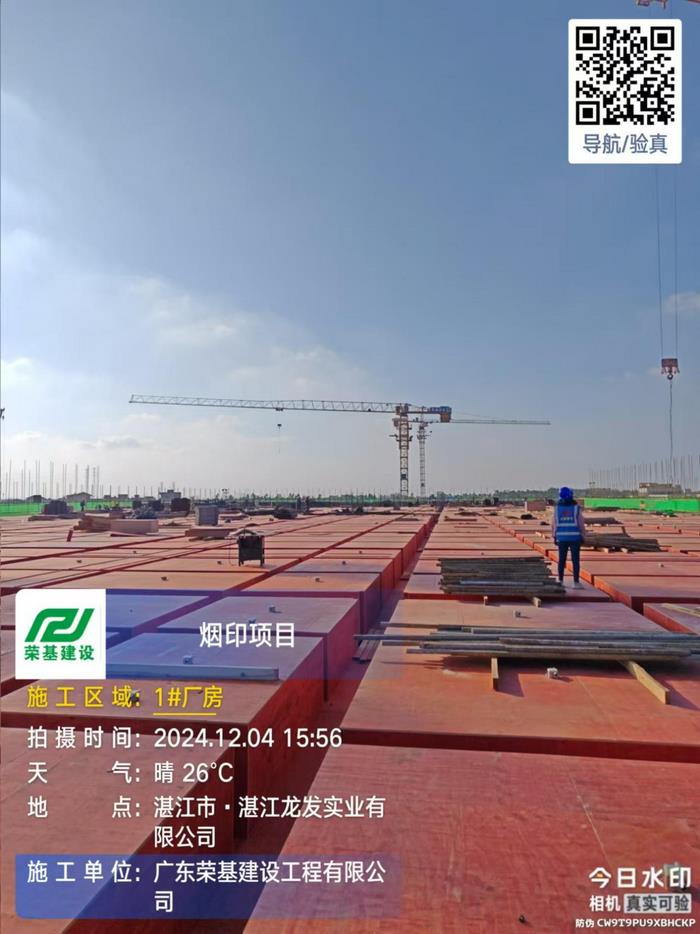

为了提升项目管理和协调效率,我们对施工区域进行了细致的规划与划分。这种策略不仅保障了各区域工作的有序协调,还有效降低了交叉作业可能引发的干扰。通过快速通道,我们提前部署了3台塔吊,这一措施显著提升了材料吊运的效率,并确保了材料供应的及时性与施工作业的连续性,从而为项目的顺利推进提供了坚实的物资和技术保障。
为了满足工期要求,我们采取了精细化的赶工措施。在机械设备投入方面,现场共投入了14台挖机,这一数量的增加显著提高了土方作业效率。在人力资源方面,我们动员了460多名施工人员,包括增加的施工员、安全员以及外请的测量人员、130名钢筋工、110名木工等,确保各个施工环节的人员充足且专业。这些措施的精细化执行,为项目的快速推进提供了坚实的基础。
为了加快施工进度,我们合理安排了晚上加班至22:30,充分利用每一分时间;在关键施工节点,如混凝土浇筑,实施了通宵作业,确保连续施工不间断。这种对时间的精细化管理,不仅提高了工作效率,也体现了我们对项目成功的坚定决心。
班组协调与进度计划跟踪是确保项目顺利进行的关键。我们确保各班组之间的工作衔接顺畅,减少等待时间,提高工作效率。项目进度计划已细化到每天,并且每天进行跟踪对比,确保施工进度与计划保持一致。任何偏差都将及时调整,以确保项目按期完成。

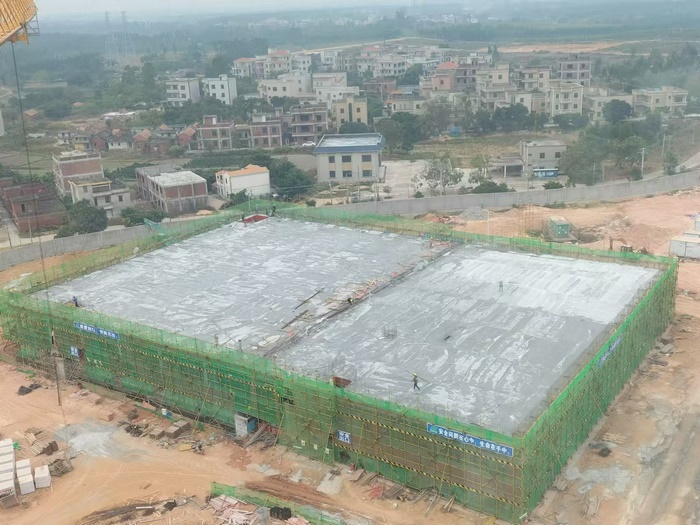

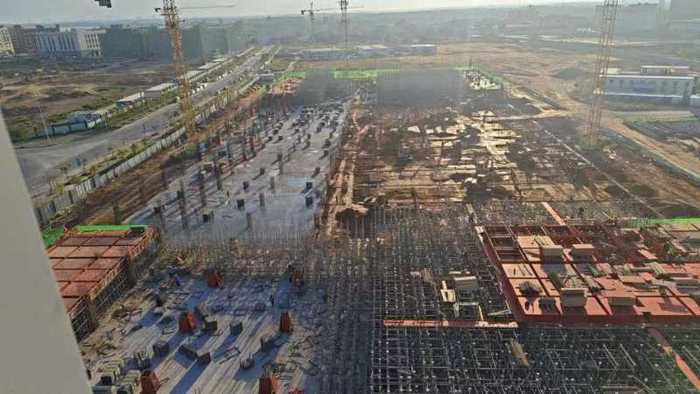

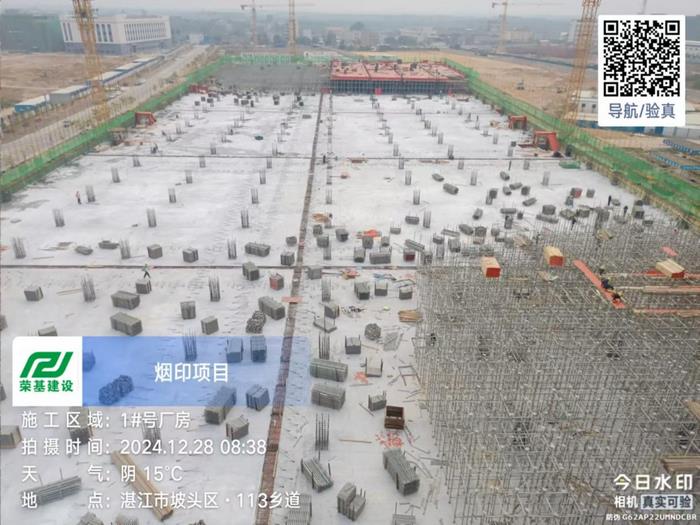

在全体项目团队、相关班组的共同努力下,我们取得了以下阶段性胜利:现阶段1#厂房三层梁板混凝土已全部浇筑完成、三层盘扣架搭设完成20%,动力楼屋面梁板混凝土浇筑完成。这些成果的取得,不仅是对团队努力的肯定,也是对精细化管理和团队协作效果的最好证明。
自2024年10月1日起至今,项目进度符合基本预期。我们正全力以赴,确保2025年5月20日完全具备竣工验收条件。在这里,我们对所有参与项目建设的团队成员表示衷心的感谢,特别是那些在赶工期间不辞辛劳、加班加点的同事们。你们的辛勤工作和无私奉献是项目能够顺利推进的坚实基石。我们期待与大家一起努力,共同迎接项目的成功完成。
